上篇,郑州华黔设计和大家分享了景观塔塔身、楼梯及电梯施工,本篇华黔设计继续为大家带来:景观塔平台设计及施工。

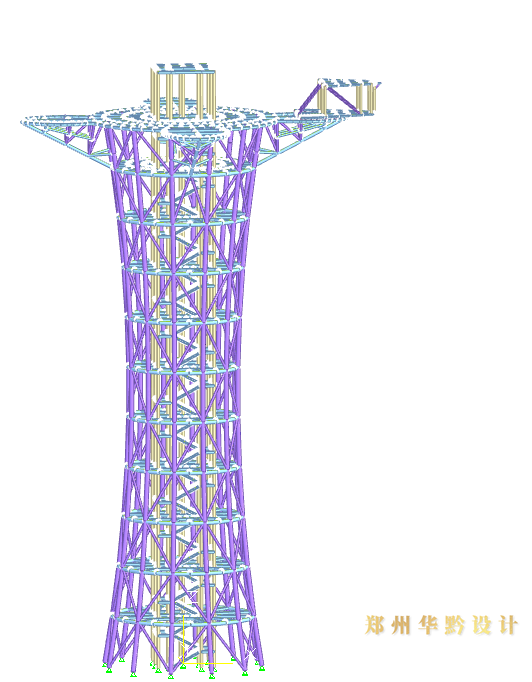

景观塔平台设计

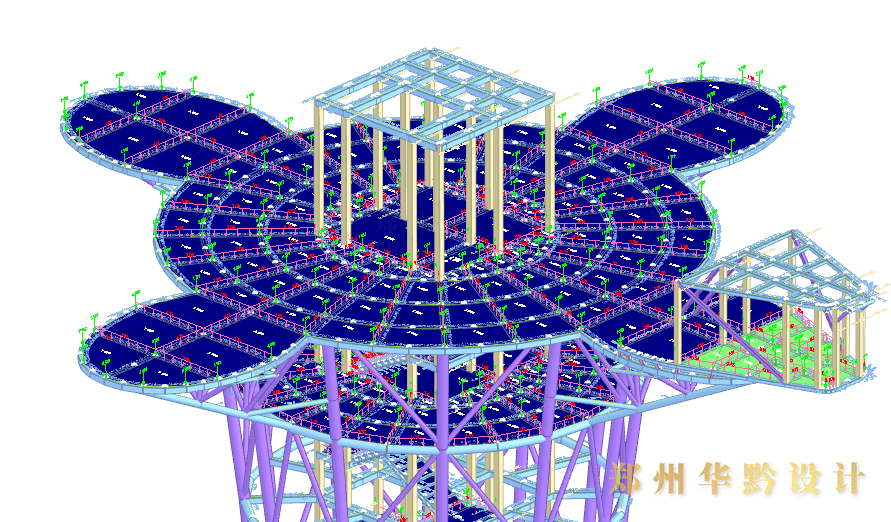

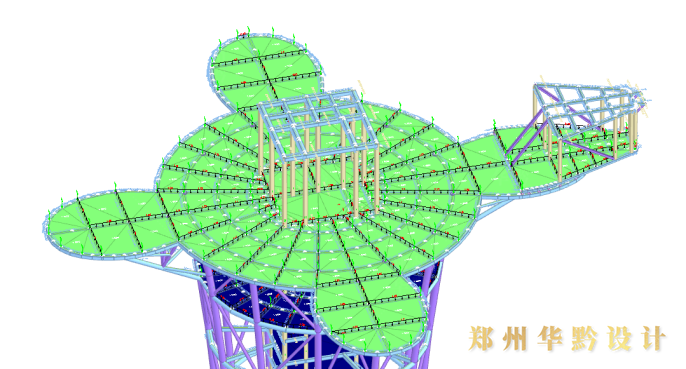

1、结构形式,上平台结构形式常见的是从景观塔中心向外布置放射梁与数道环梁组成。放射梁内侧梁端与楼梯、电梯立柱及水平梁通过焊接连接,放射梁外侧梁端放置于立柱上口封堵板上,采用角焊缝将放射梁与钢立柱连接,并根据设计意图主梁是否向外延伸。若向外延伸时,梁端外侧设置通长的外环梁采用焊接连接在放射梁的端部。内环梁在设计位置采用放射梁通长设置、内环梁分段设置的形式采用电焊连接。
2、上平台上的悬挑平台设置,利用相邻两根钢立柱上的放射梁向外延伸,外侧端部成圆弧状或其他形状相交,采用电焊连接。钢立柱向外悬挑越6米以内时,通常采用放射梁下加斜撑即可,悬挑长度超过6米时,通长设置为下部为单根钢管的桁架形式。
悬挑平台处也可与秋千、蹦极等项目组合,应考虑钢架本身承受能力与蹦极项目的安全运行空间。
以下为带蹦极项目景观塔案例,平台及蹦极处总悬挑长度为11米,满足相关安全规范要求。
3、平台材料,目前建成的景观塔平台用钢材质通长采用Q355,外形分为两种,一种为管材,另一种为矩形管。
两种材料对比:假设截面尺寸为A219*6mm管材与B200*150*6mm矩形管对比。对比结果如下:
从上面表格中可以看出在同样单位重量的情况下,矩形管的抗力比钢管的抗力高。
钢结构设计标准,根据钢结构设计压弯和受弯构件的截面板件宽厚比等级及限值:钢管适用于压弯构件,在受弯构件栏中没有规定,所以钢管只适应压弯构件。
从工程量对比,上层平台面层通常采用钢化夹胶玻璃,矩形管由于上表面为平面,所以平台框架施工完成后,即可在矩形管上表面直接铺设胶条,然后安装玻璃面板;若钢管上表面为圆弧状,平台框架施工完成后,还要在表面上焊接板带等钢构件形成平面后,才能铺设胶条、安装玻璃面板。
故此,景观塔的设计与建设,在型材的选用上也是有考究的。
景观塔平台施工

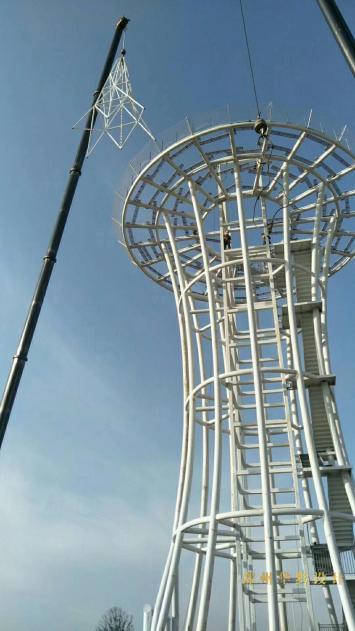

1、平台施工,可利用施工钢立柱时搭设的满堂脚手架,在满堂脚手架上根据平台框架的梁底标高搭设横杆。
2、施工顺序:放置放射梁并调整位置,符合设计图纸要求后,临时固定,再安装弧形梁,最后安装放射次梁、悬挑平台等。平台构件安装完毕,检查无误后,根据设计图纸要求采用熔透焊、部分熔透焊或角焊缝开始焊接连接。

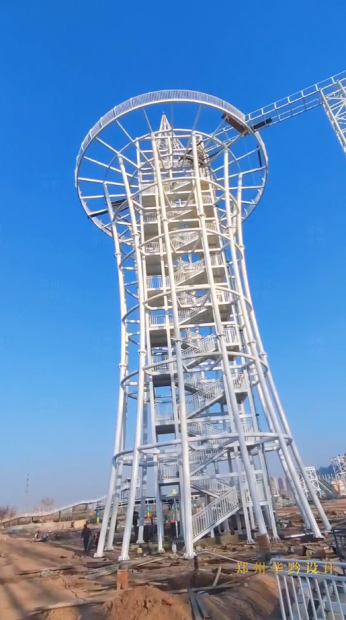

3、平台框架施工完毕检查合格后,安装平台面板及围护栏杆。
以上各分部分项工程施工完毕后,施工避雷设施和围护结构,最后交工验收。
华黔设计小知识:在平台施工过程中,应注意平台的排水方向,防止出现雨水向楼梯、电梯间流淌,造成电梯故障。
本篇讲解了景观塔平台设计及施工,下篇华黔设计将和大家分享:景观塔设计与施工特殊案例分析,敬请期待!
